¿Qué es la planificación de compras y aprovisionamiento?

Actualizado
23 de septiembre de 2026
Tiempo de lectura
33 min
¿Qué es la planificación de compras y aprovisionamiento?
Volver al blog

La planificación de compras y aprovisionamiento es el proceso que transforma la demanda prevista, las necesidades de producción, el inventario disponible y las condiciones de suministro en un plan de compra viable. Su resultado indica qué comprar, cuánto, cuándo y a qué proveedor para disponer de materiales y productos en el momento necesario. No consiste únicamente en emitir pedidos ni en negociar precios: anticipa necesidades, aplica políticas y restricciones, compara alternativas y coordina decisiones de compras, inventario, producción, finanzas y proveedores.

  • Anticipa las necesidades: permite actuar antes de que un faltante se convierta en una urgencia operativa.
  • Equilibra objetivos y restricciones: combina servicio, coste, inventario, liquidez y riesgo de suministro.
  • Conecta la planificación: convierte demanda, stock y necesidades productivas en un calendario de aprovisionamiento ejecutable.
Qué es la planificación de compras.

Planificación de compras, aprovisionamiento y gestión de proveedores: diferencias

Compras, aprovisionamiento, Procurement Planning y gestión de proveedores están relacionados, pero no son sinónimos. Diferenciarlos ayuda a separar la decisión anticipada, la relación comercial y la ejecución transaccional, y evita que todo el proceso se reduzca a crear órdenes de compra.

Qué es Procurement Planning

Procurement Planning es el proceso que convierte necesidades futuras en propuestas de compra priorizadas y calendarizadas. Parte de previsiones, pedidos, planes de producción, inventario y políticas de servicio; después incorpora lead times, cantidades mínimas, múltiplos, capacidad, calendarios, precios, presupuesto y riesgo. El resultado debe explicar la cantidad, la fecha, el proveedor y los supuestos utilizados.

Su función no es prever la demanda ni sustituir al MRP. Utiliza esas señales para decidir cómo cubrir las necesidades de suministro de manera viable y económicamente razonable.

Diferencia entre compras y aprovisionamiento

Compras tiene un alcance estratégico y comercial más amplio: analiza mercados, selecciona proveedores, negocia precios y condiciones, gestiona contratos y desarrolla relaciones. El aprovisionamiento se concentra en asegurar la disponibilidad de materiales y productos en la cantidad, la fecha y el lugar necesarios.

La gestión de proveedores conecta ambos ámbitos. Una negociación solo crea valor si sus condiciones pueden ejecutarse; un plan de suministro solo es sostenible si tiene en cuenta la capacidad y el comportamiento real de los proveedores.

Planificación frente a ejecución transaccional de pedidos

Planificar significa decidir antes de ejecutar. La planificación calcula necesidades, evalúa escenarios, aplica restricciones y propone fechas y cantidades. La ejecución crea y libera órdenes de compra, confirma entregas, gestiona cambios, recibe mercancía y registra incidencias.

Un ERP puede gestionar correctamente la transacción y, aun así, no ofrecer suficiente capacidad para comparar alternativas o anticipar restricciones. El control de aprovisionamiento debe mantener conectados ambos niveles: qué se decidió, qué se pidió, qué confirmó el proveedor y qué terminó ocurriendo.

Relación con la gestión de proveedores

El plan necesita conocer qué proveedores están homologados, qué referencias pueden suministrar, con qué capacidad, a qué coste y bajo qué condiciones. También necesita incorporar su rendimiento, estabilidad del plazo, calidad y riesgo. Sin esa información, la asignación puede ser matemáticamente correcta pero operativamente frágil.

La planificación no sustituye la selección, evaluación o desarrollo del proveedor. Utiliza sus resultados para tomar decisiones de aprovisionamiento y devuelve evidencia sobre cumplimiento, volumen asignado y consecuencias operativas.

Para qué sirve la planificación de compras

La planificación de compras crea tiempo para decidir y coordinar el suministro. Su valor aparece cuando una necesidad futura se convierte en una decisión concreta antes de que el plazo del proveedor, la disponibilidad de transporte o una restricción financiera eliminen las alternativas.

Transformar necesidades en decisiones de compra

Una necesidad bruta indica que un material o producto será requerido en una fecha. Todavía no responde si existe stock utilizable, una recepción ya comprometida o una alternativa de suministro. La planificación descuenta disponibilidades, aplica políticas y convierte el resultado en cantidad, fecha de pedido, fecha de recepción, proveedor y prioridad.

Esta trazabilidad permite distinguir entre la señal original y la decisión final. Si el plan cambia, el equipo puede identificar si la causa fue la demanda, el inventario, un parámetro, una restricción o una confirmación del proveedor.

Anticiparse a los plazos de suministro

El horizonte debe cubrir el tiempo necesario para fabricar o preparar el producto en origen, consolidar la carga, transportar, pasar aduanas cuando corresponda, recibir y dejar disponible el material. El lead time relevante no es solo una media histórica: también importan el plazo comprometido, su variabilidad y los calendarios que pueden alargarlo.

Si el tiempo acumulado es superior al margen de reacción del negocio, esperar al pedido firme obliga a actuar con urgencias, transporte extraordinario o roturas. Planificar permite iniciar decisiones con una señal anticipada y revisarlas a medida que aparece información más fiable.

Equilibrar servicio, coste, inventario y liquidez

Comprar más puede reducir frecuencia o precio unitario, pero aumenta inventario y capital inmovilizado. Comprar menos protege liquidez, aunque puede elevar costes de pedido, transporte y riesgo de rotura. Adelantar una orden mejora disponibilidad, pero ocupa espacio y expone a obsolescencia; retrasarla libera cash, pero reduce el margen ante incidencias.

El plan debe hacer visibles estos compromisos. No existe una cantidad óptima independiente del nivel de servicio, el coste total, la variabilidad, la criticidad y la capacidad financiera de la empresa.

Reducir exposición y dependencia

La planificación también decide dónde se concentra el riesgo. Asignar todo el volumen al proveedor más barato puede crear dependencia, limitar la respuesta ante un incremento de demanda o dejar a la empresa sin alternativa ante un fallo. Distribuir compras aumenta resiliencia, aunque puede perder economías de escala y añadir complejidad.

El análisis de riesgo de proveedores ayuda a definir materiales críticos, fuentes alternativas, compromisos de capacidad, buffers y planes de contingencia antes de que el riesgo se materialice.

Para qué sirve la planificación de compras.

Cómo funciona el proceso de planificación de compras

El proceso convierte señales procedentes de distintas áreas en propuestas aprobadas y medibles. Aunque la cadencia y el nivel de automatización varían, conviene mantener siete etapas conectadas y conservar la trazabilidad entre ellas.

Recopilación y validación de necesidades

El punto de partida combina forecast, pedidos de clientes, necesidades productivas, reservas, transferencias y políticas de inventario. Antes de calcular, deben revisarse unidades, fechas, prioridades, horizonte, códigos y versiones. Una necesidad duplicada o expresada en una unidad incorrecta puede propagarse hasta una orden de compra aparentemente válida.

La señal también debe clasificarse. No tiene la misma firmeza un pedido confirmado, una necesidad derivada del MPS y una previsión a seis meses. Mostrar ese nivel de certidumbre facilita utilizar reglas diferentes según el horizonte.

Cálculo de necesidades netas

La necesidad neta se obtiene al comparar la necesidad bruta y el stock objetivo con el inventario realmente utilizable, las recepciones previstas y los pedidos abiertos. Debe excluirse el stock bloqueado, caducado, reservado o ubicado donde no puede cubrir la demanda a tiempo.

En entornos productivos, la Planificación de Requerimientos de Material (MRP) descompone el plan de fabricación mediante la lista de materiales y fecha los componentes. Procurement Planning toma esas necesidades y determina cómo abastecerlas respetando la realidad de compra y del proveedor.

Aplicación de políticas y restricciones

La cantidad neta teórica debe adaptarse a MOQ, múltiplos, lotes, lead times, capacidad, calendarios, ventanas de carga, presupuesto, espacio y condiciones comerciales. Estas reglas pueden modificar tanto la cantidad como la fecha y generar exceso, faltante o consumo anticipado de liquidez.

La planificación de compras por restricciones desarrolla cómo combinar estos condicionantes cuando dejan de poder evaluarse de forma aislada.

Selección y asignación del proveedor

Cuando existen varias fuentes homologadas, el volumen debe distribuirse según coste total, capacidad, plazo, calidad, nivel de servicio, riesgo y estrategia. La alternativa más barata puede no ser la más conveniente si introduce variabilidad, exige más inventario o no puede responder en periodos críticos.

La asignación de proveedores debe conservar la regla utilizada y permitir comparar un escenario concentrado con opciones dual o multi-sourcing.

Generación y calendario de propuestas de compra

El cálculo se convierte en propuestas con referencia, cantidad, proveedor, fecha de lanzamiento, fecha esperada de recepción y necesidad cubierta. También conviene mostrar el origen de la demanda, la política aplicada y cualquier restricción incumplida.

Las condiciones comerciales en compras deben tener vigencia y formar parte del cálculo. Utilizar un precio, un MOQ o un calendario caducados puede producir una propuesta imposible de ejecutar o económicamente engañosa.

Revisión de excepciones y escenarios

No todas las propuestas necesitan revisión manual. La gestión por excepciones dirige la atención hacia faltantes, excesos, retrasos, pedidos fuera de presupuesto, capacidad insuficiente, cambios relevantes o materiales críticos. La alerta debe explicar la causa y mostrar alternativas, no limitarse a señalar que existe un problema.

Los escenarios permiten comparar, por ejemplo, adelantar una compra, dividirla entre proveedores, aceptar un MOQ, modificar un transporte o consumir inventario de otra ubicación. Decidir requiere ver el impacto sobre servicio, coste, cash y riesgo.

Aprobación, ejecución y seguimiento

Una propuesta aprobada se convierte en una orden o instrucción de ejecución. Desde ese momento deben registrarse cambios, confirmaciones, entregas parciales, retrasos y recepciones. Mantener la versión aprobada permite evaluar si la desviación procedió del plan o de la ejecución.

El seguimiento cierra el ciclo: actualiza parámetros, revisa el rendimiento del proveedor y mejora políticas. Sin este retorno, el sistema repite lead times obsoletos, capacidades irreales y condiciones que ya no se cumplen.

Proceso de planificación de compras.

Qué datos se necesitan para planificar las compras

La calidad del plan depende de datos internos y compromisos externos. No basta con integrar más fuentes: cada dato debe estar disponible a tiempo, tener un propietario y utilizarse para una decisión concreta.

Forecast, pedidos y necesidades de producción

El forecast aporta visibilidad anticipada; los pedidos aumentan la firmeza de corto plazo; y el plan de producción traduce productos finales en materiales y fechas. El peso de cada señal cambia según el horizonte y el modelo de negocio. En fabricación bajo pedido predominan las necesidades confirmadas; en productos de consumo, la previsión puede ser necesaria para cubrir plazos largos.

La previsión de la demanda debe mantenerse separada del suministro disponible. Reducir el forecast para hacerlo coincidir con la capacidad del proveedor oculta la brecha que compras debe gestionar.

Inventario, stock en tránsito y compromisos

La disponibilidad debe distinguir stock físico, útil, reservado, bloqueado, en inspección, en tránsito y comprometido con otras necesidades. También deben registrarse pedidos abiertos, recepciones parciales, fechas confirmadas y transferencias entre ubicaciones.

Una gestión de inventarios conectada evita comprar lo que ya existe, pero también evita asumir que todo el stock contable puede utilizarse para cubrir cualquier necesidad.

Maestro de proveedores y parámetros de compra

El maestro debe relacionar proveedor, referencia, unidad, moneda, planta, prioridad, homologación, lead time, MOQ, múltiplo, calendario, capacidad y condición de suministro. Estos parámetros necesitan fecha de vigencia y responsable.

Cuando una misma referencia tiene varios proveedores, el maestro también debe indicar la estrategia de reparto, las sustituciones permitidas y cualquier limitación técnica o geográfica. Un dato sin mantenimiento termina convirtiéndose en una restricción oculta.

Precios y condiciones comerciales

Tramos de precio, descuentos, incoterms, moneda, condiciones de pago, rappels, portes y vigencias cambian el coste y el calendario. El precio unitario más bajo puede exigir una cantidad mayor, un pago anticipado o un transporte que eleve el coste total.

Las condiciones deben modelarse como reglas aplicables al plan, no mantenerse únicamente en contratos o correos. De este modo, el escenario económico refleja lo que realmente puede negociarse y ejecutarse.

Capacidad, calendarios y condicionantes logísticos

El proveedor puede tener una capacidad máxima por semana o mes, cupos para materiales críticos, cierres y días específicos de expedición. A ello se suman ventanas de carga, consolidación, frecuencia de transporte, aduanas y capacidad de recepción o almacenamiento.

La fecha óptima desde una perspectiva de inventario puede ser inviable desde logística. Por eso el plan debe encadenar calendarios y mostrar dónde se produce la espera.

Histórico de rendimiento y riesgo

El comportamiento real completa los parámetros nominales. OTIF, variabilidad del lead time, calidad, incidencias, respuesta ante cambios, concentración, salud financiera y exposición geográfica ayudan a estimar la fiabilidad de cada opción.

Un scorecard de proveedores permite convertir ese historial en reglas de decisión: reasignar volumen, ajustar buffers, renegociar condiciones o activar una alternativa.

Datos necesarios para la planificación de compras.

Restricciones que condicionan el plan de compras

Un cálculo puede cubrir perfectamente la necesidad teórica y producir, sin embargo, un plan imposible de ejecutar. Las restricciones interactúan entre sí: aceptar una cantidad mínima cambia inventario y cash; adelantar una fecha puede chocar con capacidad o almacenamiento; cambiar de proveedor modifica precio, plazo y riesgo.

MOQ, múltiplos y formatos de pedido

La cantidad mínima de pedido (MOQ) obliga a comprar al menos un volumen determinado. Los múltiplos y formatos de embalaje redondean la cantidad a cajas, palés, contenedores o lotes. Estas reglas pueden elevar cobertura, capital y riesgo de obsolescencia, sobre todo en referencias de baja rotación.

El plan debe mostrar el exceso generado por la restricción y permitir evaluar alternativas: consolidar periodos, negociar el MOQ, combinar referencias, cambiar de proveedor o revisar la política de servicio.

Lead time y variabilidad del plazo

El plazo medio no representa por sí solo la incertidumbre. Un proveedor que entrega de forma estable en veinte días puede ser más fácil de planificar que otro cuya media es quince pero oscila entre siete y treinta. La variabilidad condiciona la anticipación y la protección necesaria.

Conviene separar plazo administrativo, fabricación, espera, transporte y recepción. Esta descomposición ayuda a identificar qué parte puede reducirse y cuál debe cubrirse con inventario o capacidad alternativa.

Capacidad y disponibilidad del proveedor

La capacidad puede estar limitada por periodo, material, línea, turno o cupo. También puede compartirse con otros clientes y variar en campañas o cierres. Una capacidad declarada sin compromiso de fecha no garantiza suministro.

El plan debe reservar o distribuir volumen, comprobar si la capacidad cubre picos y mostrar la demanda que queda sin asignar. Cuando la restricción es crítica, conviene trabajar con compromisos y escenarios de recuperación.

Calendarios, ventanas de carga y consolidación

Las órdenes no pueden emitirse, cargarse o recibirse cualquier día. Festivos, cierres, frecuencia de rutas y ventanas de almacén pueden desplazar la recepción respecto al cálculo inicial. Consolidar reduce transporte, pero también puede retrasar materiales o aumentar inventario.

La optimización del espacio de contenedores resulta relevante cuando la unidad logística condiciona qué referencias y cantidades deben viajar juntas.

Presupuesto, liquidez y capacidad de almacenamiento

Un plan viable físicamente puede superar el presupuesto de compra, concentrar pagos en un periodo o exceder el espacio disponible. Estas restricciones obligan a priorizar, escalonar, renegociar condiciones o aceptar una exposición temporal.

Finanzas debe visualizar el calendario de compromisos, no solo el coste total. Del mismo modo, el espacio debe evaluarse por ubicación y fecha, porque un exceso puntual puede bloquear recepciones posteriores.

Criticidad del producto y del proveedor

Urgencia y criticidad no son lo mismo. Una necesidad cercana puede admitir sustitución; un material aparentemente lejano puede detener producción, comprometer un cliente o no tener alternativa. Priorizar requiere considerar servicio, margen, dependencia, tiempo de recuperación y coste de la interrupción.

La criticidad permite asignar capacidad y presupuesto escasos a las decisiones con mayor impacto, en lugar de atender únicamente el orden cronológico de las alertas.

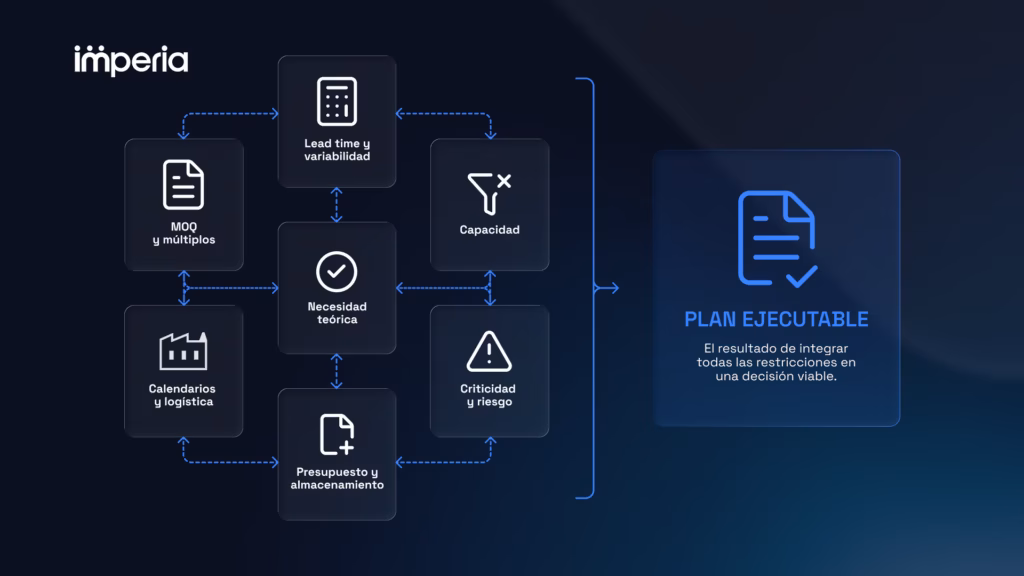

Restricciones del plan de compras.

Cómo decidir cuánto y cuándo comprar

Los modelos clásicos proporcionan referencias útiles, pero responden a preguntas diferentes. La decisión final debe combinar tamaño de lote, momento de reposición, cobertura, frecuencia y restricciones reales.

Cantidad económica de pedido (EOQ)

La cantidad económica de pedido equilibra el coste de lanzar pedidos y el coste de mantener inventario. En su formulación básica, EOQ = √(2DS/H), donde D es la demanda anual, S el coste por pedido y H el coste anual de posesión por unidad.

El modelo EOQ funciona como referencia cuando demanda, costes y plazos son relativamente estables. No debe interpretarse como una orden automática si existen descuentos, caducidad, capacidad, MOQ o variabilidad significativa.

MOQ frente a EOQ

EOQ es una recomendación económica derivada de unos supuestos; MOQ es una condición impuesta o negociada con el proveedor. Si el MOQ supera el EOQ, la empresa compra más de lo que minimizaría el coste teórico y debe medir el inventario adicional.

Esa diferencia puede justificar negociar, agrupar necesidades, cambiar la frecuencia o buscar otra fuente. También puede ser aceptable si el coste de rotura o la criticidad compensan la exposición.

Punto de reorden (ROP)

El punto de reorden indica cuándo lanzar una reposición. De forma simplificada, combina la demanda esperada durante el lead time y el stock de seguridad. La guía sobre el Punto de Reorden (ROP) desarrolla su cálculo y los supuestos que deben revisarse.

Un ROP estático pierde eficacia cuando cambian demanda, plazo o nivel de servicio. Por eso conviene actualizar sus parámetros y distinguir entre referencias estables y productos sometidos a eventos o fuertes restricciones.

Frecuencia, cobertura y calendarios de pedido

La frecuencia define cada cuánto se revisa o agrupa una compra; la cobertura expresa durante cuánto tiempo protege la cantidad; y el calendario determina cuándo puede lanzarse o recibirse. Estas tres decisiones deben diseñarse conjuntamente.

Comprar semanalmente puede reducir inventario, pero aumentar costes y dependencia del transporte. Comprar mensualmente consolida volumen, aunque exige mayor cobertura y reduce capacidad de reacción.

Reaprovisionamiento dinámico

El reaprovisionamiento dinámico actualiza cantidades y fechas según demanda, stock proyectado, pedidos, plazo y cambios relevantes. En lugar de esperar a que una posición fija se active, recalcula la necesidad dentro de un horizonte móvil.

Este enfoque aporta valor cuando el entorno cambia y existe capacidad para replanificar. Debe conservar estabilidad suficiente para no modificar continuamente órdenes que el proveedor ya está preparando.

Límites de los modelos fijos en entornos complejos

EOQ, ROP y coberturas son referencias valiosas, pero suelen tratar por separado decisiones que en la práctica interactúan. No resuelven por sí solos capacidad limitada, múltiples proveedores, presupuesto, contenedores, ventanas, sustituciones o prioridades contrapuestas.

En esos casos, la planificación necesita comparar escenarios y optimizar un conjunto de restricciones. El objetivo no es abandonar los modelos sencillos, sino utilizarlos como referencias dentro de una decisión más completa.

Cómo planificar y asignar proveedores

La selección determina qué proveedores pueden formar parte de la red de suministro. La asignación decide cómo repartir entre ellos las necesidades de cada periodo. Mantener esa diferencia evita reabrir una homologación cada vez que cambia el plan.

Selección frente a asignación

Seleccionar implica evaluar capacidad técnica, calidad, cumplimiento, condiciones, sostenibilidad, riesgo y encaje estratégico. Asignar utiliza proveedores ya aptos y distribuye volúmenes según las necesidades y restricciones del escenario.

Una buena selección no garantiza una buena asignación. Un proveedor adecuado puede recibir demasiado volumen, mientras otro homologado queda sin carga y no está preparado para responder cuando se necesita.

Proveedores principales y alternativos

El proveedor principal suele concentrar conocimiento, escala o mejores condiciones. El alternativo protege continuidad y capacidad de reacción. Para que esa alternativa sea real debe estar homologada, disponer de información actualizada y recibir, cuando sea necesario, un volumen que mantenga la relación operativa.

Una fuente de respaldo que nunca ha producido, no tiene capacidad reservada o necesita meses para activarse no debe considerarse equivalente a un proveedor operativo.

Concentración frente a dual o multi-sourcing

Concentrar compras puede mejorar precio, simplificar coordinación y aumentar poder de negociación. El dual o multi-sourcing reduce dependencia y permite comparar rendimiento, pero fragmenta volumen y multiplica gestión.

La decisión depende de criticidad, capacidad de sustitución, mercado de suministro, coste de homologación y tiempo de recuperación. No todas las referencias necesitan la misma estrategia.

Reparto por coste, capacidad, fiabilidad y riesgo

La regla de asignación debe equilibrar coste total, capacidad disponible, OTIF, variabilidad, calidad, riesgo y compromisos comerciales. También puede incluir cuotas mínimas o máximas para preservar alternativas y evitar concentraciones no deseadas.

Una decisión trazable explica por qué un proveedor recibe más o menos volumen y qué impacto tendría modificar el reparto. Esto facilita negociar con evidencia y alinear compras con la política de riesgo.

Flexibilidad ante escenarios de demanda y suministro

La asignación debe poder cambiar cuando aumenta la demanda, cae la capacidad, se retrasa una recepción o empeora un indicador. Comparar escenarios muestra cuánto volumen puede trasladarse, en qué plazo y con qué impacto económico.

La flexibilidad no consiste en cambiar cada semana sin criterio. Requiere reglas, límites y compromisos que permitan reaccionar sin destruir estabilidad ni credibilidad frente al proveedor.

Cómo asignar proveedores en la planificación de compras.

Cómo gestionar el riesgo de proveedores

El riesgo de suministro combina probabilidad e impacto. La planificación no puede eliminar todas las amenazas, pero sí identificar exposiciones, preparar alternativas y decidir dónde merece la pena financiar protección.

Tipos de riesgo de suministro

Los riesgos pueden proceder de capacidad, calidad, logística, finanzas, geopolítica, regulación, ciberseguridad, dependencia de materias primas o concentración geográfica. También existen riesgos internos: datos obsoletos, contratos no reflejados en el plan o falta de alternativas homologadas.

Clasificarlos ayuda a definir indicadores y responsables. No todas las amenazas se detectan con el mismo dato ni se resuelven con más inventario.

Dependencia y criticidad

La dependencia mide cuánto necesita la empresa a un proveedor o fuente concreta; la criticidad estima el daño de una interrupción. Un proveedor puede representar poco gasto y, sin embargo, suministrar un componente sin sustituto que detiene toda una línea.

El análisis debe realizarse por proveedor-material-planta, no solo sobre el gasto agregado. Así se descubren puntos únicos de fallo que quedarían ocultos en una visión financiera.

Segmentación con la Matriz de Kraljic

La Matriz de Kraljic segmenta compras según impacto económico y riesgo de suministro. Permite diferenciar productos palanca, estratégicos, cuello de botella y no críticos, y asignar una estrategia distinta a cada grupo.

La matriz es un punto de partida, no una decisión permanente. Debe actualizarse cuando cambian mercado, demanda, capacidad o alternativas, y conectarse con políticas de asignación, negociación y protección.

Diversificación y fuentes alternativas

Diversificar reduce exposición a un único fallo, pero requiere homologación, capacidad, calidad y condiciones viables. La alternativa debe evaluarse por tiempo de activación y volumen recuperable, no únicamente por su existencia en el maestro.

Cuando no es posible diversificar, pueden negociarse compromisos de capacidad, mejorar visibilidad, desarrollar sustitutos o reducir el tiempo de recuperación.

Planes de contingencia, buffers y compromisos

Un plan de contingencia define señal de activación, responsable, proveedor alternativo, volumen, plazo y coste. Los buffers de inventario o capacidad compran tiempo, pero deben situarse donde protegen decisiones críticas y revisarse cuando cambia el riesgo.

Los compromisos contractuales también necesitan validación operativa. Una cláusula de capacidad solo protege si el proveedor puede cumplirla, se actualiza y forma parte del escenario de planificación.

Cómo medir el rendimiento de proveedores

Medir proveedores sirve para cambiar decisiones, no solo para describir el pasado. Los indicadores deben relacionarse con acciones sobre volumen, inventario, condiciones, seguimiento y desarrollo.

OTIF: entrega a tiempo y completa

OTIF mide el porcentaje de entregas recibidas en la fecha y cantidad comprometidas. Su fórmula básica es: entregas que cumplen simultáneamente tiempo y cantidad divididas entre entregas evaluadas, multiplicado por cien. Conviene acordar qué fecha, tolerancia, unidad y nivel de agregación se utilizarán.

El artículo sobre OTIF explica cómo evitar que el promedio oculte incumplimientos en referencias críticas.

Estabilidad del lead time

El plazo promedio indica velocidad; su dispersión indica previsibilidad. Ambos deben medirse desde hitos consistentes: emisión, confirmación, expedición, recepción o disponibilidad. Mezclar definiciones hace imposible comparar proveedores o actualizar parámetros.

Una tendencia de variabilidad puede justificar revisar stock de seguridad, fechas, acuerdos de servicio o asignación antes de que empeore el OTIF.

Calidad e incidencias

La calidad debe incluir defectos, documentación, cantidad utilizable, recurrencia y tiempo de resolución. Una entrega puntual que queda bloqueada por no conformidad no protege producción ni servicio.

Las incidencias necesitan gravedad y consecuencia. Contar eventos sin considerar su impacto puede penalizar problemas menores y ocultar fallos capaces de detener una operación.

Coste total de aprovisionamiento

El coste total suma precio, pedido, transporte, aranceles, inventario, urgencias, calidad, reprocesos, cambios de plan y exposición al riesgo. Esta lectura evita que un proveedor aparentemente barato resulte más caro por las consecuencias que genera.

No todos los componentes tendrán una precisión contable perfecta. Aun así, estimar rangos y comparar escenarios aporta una base mejor que decidir únicamente por precio unitario.

Scorecard de proveedores

El scorecard reúne rendimiento, riesgo, coste y criticidad con criterios comparables. Debe mostrar tendencia, segmentación y contexto, y conservar el detalle necesario para explicar una puntuación.

Un buen scorecard diferencia medición y decisión. Puede activar un plan de mejora, modificar un buffer, renegociar una condición, reasignar volumen o iniciar la homologación de una alternativa.

Umbrales y acciones de decisión

Cada KPI relevante necesita umbrales, persistencia y acción. Un incumplimiento aislado puede requerir seguimiento; una tendencia sostenida en un material crítico puede exigir escalado inmediato. El umbral debe variar según impacto y no funcionar como un semáforo universal.

La plantilla OTIF facilita calcular el indicador por proveedor y periodo, observar desviaciones y construir una primera rutina de seguimiento con datos de pedidos.

Cómo medir el riesgo de los proveedores.

Cómo reducir costes de compra sin aumentar el riesgo

Reducir costes no consiste en conseguir el menor precio. La planificación debe evaluar el coste total y comprobar si el ahorro desplaza gasto hacia inventario, transporte, urgencias, calidad o riesgo.

Precio unitario frente a coste total

El precio es visible y fácil de comparar; las consecuencias operativas están dispersas. Un descuento por volumen puede incrementar stock y obsolescencia. Un proveedor lejano puede ofrecer menor precio, pero exigir más capital y tiempo de recuperación.

La decisión debe mostrar qué componentes explican la diferencia y qué supuestos podrían cambiarla. Esto permite negociar desde el valor total, no desde una cifra aislada.

Costes de pedido, transporte e inventario

Pedidos pequeños y frecuentes reducen inventario, pero elevan costes administrativos y logísticos. Lotes grandes reparten esos costes, aunque aumentan posesión, espacio y riesgo. El equilibrio depende del patrón y de las restricciones.

La plantilla del modelo EOQ permite comparar el lote actual con una referencia económica y estimar ahorro potencial, siempre que se revisen sus supuestos.

Consolidación, frecuencia y utilización logística

Consolidar referencias, proveedores o periodos puede mejorar ocupación y reducir expediciones. Sin embargo, esperar a completar una carga puede retrasar materiales críticos o adelantar otros que todavía no se necesitan.

La planificación debe comparar coste logístico, fecha requerida y ocupación. El objetivo es optimizar la red de decisiones, no alcanzar la máxima utilización de cada transporte de forma aislada.

Negociar condiciones operativas, no solo precio

MOQ, múltiplos, lead time, frecuencia, ventanas, pago, capacidad y nivel de servicio pueden generar más valor que una rebaja puntual. Una reducción del MOQ o de la variabilidad puede liberar inventario y mejorar respuesta.

La negociación debe apoyarse en datos de consumo y rendimiento, y trasladar los acuerdos al maestro y al plan para que el beneficio pueda ejecutarse.

Falsos ahorros y optimización local

Existe un falso ahorro cuando una mejora en compras empeora el resultado total: más stock para acceder a precio, transporte urgente por incumplimientos, cambios de producción o pérdida de servicio. También cuando el ahorro depende de una demanda que finalmente no ocurre.

El análisis sobre reducción de costes con software de aprovisionamiento muestra por qué conectar datos y escenarios permite detectar estas compensaciones antes de ejecutar.

Quién participa en la planificación de compras

El plan afecta a varias áreas y necesita responsabilidades explícitas. Compras puede coordinar el proceso, pero no es propietaria de la demanda, el inventario, la producción ni los objetivos financieros que utiliza.

Responsable de compras o Procurement Planner

El responsable consolida necesidades, mantiene políticas, analiza excepciones, compara escenarios, coordina proveedores y propone decisiones. También debe explicar por qué una restricción modifica la cantidad o la fecha y conservar la trazabilidad de las aprobaciones.

Su papel evoluciona desde mantener pedidos manualmente hacia gobernar reglas, parámetros y alternativas. La automatización aumenta la necesidad de criterio, no la elimina.

Demand Planning e Inventario

Demand Planning aporta la señal esperada y su incertidumbre; Inventario define disponibilidad, objetivos de servicio, coberturas y protección. Ambos deben proporcionar versiones y fechas consistentes para evitar que compras planifique sobre una demanda revisada o un stock desactualizado.

Las áreas también deben recibir el impacto del plan: excesos generados por MOQ, riesgos de rotura o cambios de cobertura.

Producción y MRP

Producción determina qué fabricar, cuándo y con qué prioridades. MRP descompone esas decisiones en necesidades de componentes. Compras valida si el suministro puede responder y devuelve restricciones, confirmaciones y alternativas.

La planificación agregada de la producción ayuda a anticipar necesidades en un nivel táctico antes de que el programa detallado reduzca el margen de actuación.

Finanzas y Dirección

Finanzas traduce el plan a cash, coste, margen y presupuesto. Dirección interviene cuando existen brechas relevantes, compromisos estratégicos o decisiones de riesgo que superan el ámbito operativo.

La gobernanza debe definir qué desviaciones requieren aprobación y qué decisiones pueden resolverse dentro de reglas acordadas. Escalar todo ralentiza el proceso; no escalar lo material oculta exposición.

Proveedores

Los proveedores aportan confirmaciones, capacidad, calendarios, condiciones y señales de riesgo. La colaboración es más útil cuando se comparte una visión priorizada y se registran compromisos, no cuando cada urgencia se negocia de forma aislada.

Los proveedores estratégicos pueden participar en escenarios, revisiones de capacidad y planes de mejora. La información sensible debe gestionarse con permisos y un propósito claro.

Gobernanza, aprobación y trazabilidad

Cada cambio relevante debe registrar quién lo propuso, qué dato lo motivó, qué impacto tiene y quién lo aprobó. También conviene conservar la propuesta original, la versión aprobada y la ejecución final.

Esta disciplina permite medir si las intervenciones mejoran el resultado y evita que varias áreas modifiquen fechas o cantidades sin comprender sus consecuencias.

Cómo se conecta Procurement Planning con el resto del Supply Chain Planning

Procurement Planning ocupa una posición intermedia: recibe señales de demanda, inventario, producción y S&OP, y las convierte en decisiones que condicionan proveedores, órdenes, logística y cash. Su valor aumenta cuando los procesos comparten datos, versiones y escenarios.

Relación con Demand Planning

Demand Planning proporciona la visión de demanda futura y su incertidumbre. Compras transforma esa señal en necesidades de suministro, considerando stock, pedidos abiertos y restricciones. Si el forecast cambia, el plan debe mostrar qué órdenes, proveedores y riesgos se ven afectados.

No conviene limitar la demanda para que encaje en el suministro. Primero se hace visible la brecha; después se decide si se reasigna, adelanta, protege, prioriza o escala.

Relación con Inventory Optimization

Inventario define cuánto proteger y dónde, según demanda, variabilidad, lead time, servicio y criticidad. Compras ejecuta esa política mediante cantidades y calendarios, pero puede generar excedentes cuando aplica MOQ, múltiplos o consolidaciones.

La retroalimentación permite ajustar objetivos y evitar que compras e inventario optimicen por separado. Un buffer debe responder a una incertidumbre concreta, no compensar indefinidamente parámetros de proveedor deficientes.

Relación con Production Planning y MRP

Producción crea necesidades dependientes mediante MPS y BOM. MRP las fecha y netea; Procurement Planning asigna proveedores, incorpora condiciones y comprueba viabilidad. Un retraso de suministro puede obligar a reprogramar, sustituir materiales o revisar el mix.

La conexión debe funcionar en ambos sentidos: compras recibe prioridades productivas y producción recibe confirmaciones, restricciones y escenarios de material.

Relación con S&OP y Finanzas

El proceso S&OP utiliza la visión de suministro para valorar si la empresa puede responder a la demanda y con qué consecuencias. Procurement Planning aporta capacidad de proveedor, compras críticas, exposición, inventario y compromisos económicos.

Finanzas traduce los escenarios a cash, coste y margen. No es un proceso aislado, sino una lectura económica que ayuda a comparar alternativas y decidir sobre brechas materiales.

Relación con logística y ejecución

El plan condiciona consolidación, transporte, aduanas, recepción y espacio. Estrategias como el cross-docking reducen almacenamiento en determinados flujos, pero exigen sincronización y fiabilidad superiores.

También puede ser necesario revisar qué productos fabricar o abastecer cuando materiales o capacidad son escasos. La optimización del mix de producto permite priorizar combinaciones que protegen servicio, margen y viabilidad operativa.

Conexión entre la planificación de compras y la cadena de suministro.

Inteligencia artificial y automatización en la planificación de compras

La tecnología permite procesar más referencias, reglas y escenarios con mayor frecuencia. Su valor no está en eliminar la decisión humana, sino en reducir cálculo manual, hacer visibles las causas y concentrar el tiempo en excepciones con impacto.

Qué puede automatizar la tecnología

Puede integrar y validar datos, netear necesidades, aplicar políticas, generar propuestas, comparar proveedores, comprobar restricciones, actualizar alertas y medir ejecución. También puede detectar parámetros incoherentes o cambios que vuelven obsoleta una recomendación.

La automatización debe conservar la explicación del cálculo. Una propuesta sin trazabilidad es difícil de aprobar, corregir y aprender.

Optimización y comparación de escenarios

Un motor de decisión puede evaluar combinaciones de proveedor, lote, fecha, capacidad, coste, servicio y riesgo que serían difíciles de revisar manualmente. En lugar de ofrecer una única respuesta, debe mostrar alternativas y compromisos.

El objetivo y las restricciones necesitan pesos, prioridades y límites acordados. Optimizar una función mal definida solo produce una respuesta precisa al problema equivocado.

Gestión por excepciones y alertas

Las alertas deben priorizar cambios materiales: faltantes, excesos, retrasos, restricciones incumplidas, capacidad insuficiente o riesgo creciente. También deben agrupar causas para evitar que una misma incidencia genere decenas de avisos.

Una excepción útil muestra impacto, fecha límite y opciones. De este modo, el planificador decide en lugar de dedicar tiempo a localizar el problema.

Analítica de proveedores y anticipación del riesgo

La analítica puede detectar deterioro del OTIF, aumento de la variabilidad, recurrencia de incidencias o concentración excesiva. También puede relacionar estas señales con materiales, plantas y periodos donde el impacto será mayor.

Las señales externas pueden complementar el análisis, pero necesitan validación. Una noticia o indicador no debe modificar automáticamente una orden sin contexto, probabilidad y regla de decisión.

El papel del planificador

El planificador define objetivos, valida datos y parámetros, interpreta escenarios, decide cuándo intervenir y coordina a las áreas. La tecnología amplía su alcance, pero la responsabilidad sobre prioridades, riesgos y compromisos permanece.

La IA aplicada al Supply Chain Planning también puede facilitar la creación de análisis, reglas y vistas mediante lenguaje natural, haciendo que el entorno evolucione con el proceso.

Riesgos de automatizar con datos o reglas defectuosos

Parámetros obsoletos, restricciones incompletas y maestros inconsistentes pueden escalar errores a todo el portfolio. También existen riesgos de optimización local, falsa precisión, alertas excesivas y confianza en un proveedor o modelo que ha cambiado.

Conviene utilizar controles de calidad, límites de intervención, versiones, referencias sencillas y aprobación humana en decisiones de mayor impacto.

Cuándo utilizar un software de planificación de compras

Las hojas de cálculo y el ERP pueden cubrir procesos pequeños y estables. El límite aparece cuando aumenta la escala, las restricciones interactúan y la organización necesita versiones, escenarios y colaboración que no pueden mantenerse de forma consistente.

Señales de que Excel o el ERP ya no son suficientes

•  Existen demasiadas referencias, proveedores y ubicaciones para revisar manualmente.

•  Las necesidades cambian con frecuencia y obligan a reconstruir archivos.

•  MOQ, capacidad, calendarios, contenedores y presupuesto se aplican por separado.

•  No existe trazabilidad entre necesidad, propuesta, aprobación y orden ejecutada.

•  Los escenarios tardan demasiado y no muestran impacto sobre servicio, cash o riesgo.

•  Compras, inventario, producción y finanzas trabajan con versiones diferentes.

•  El rendimiento del proveedor no modifica la asignación ni las políticas de suministro.

Un ERP registra y ejecuta transacciones esenciales, pero no siempre ofrece suficiente profundidad para optimizar decisiones. El software de planificación debe integrarse con él y devolver propuestas aprobadas, no duplicar su función.

Capacidades que debe ofrecer el software

La evaluación debe partir del proceso real. Conviene revisar integración de datos, cálculo de necesidades, políticas y restricciones, asignación multi-proveedor, optimización, escenarios, excepciones, colaboración, versiones, permisos, KPIs, trazabilidad e integración con órdenes y recepciones.

También debe comprobarse cómo se adapta la solución a nuevas reglas y vistas. El artículo sobre cómo optimizar el ciclo de compras con software ayuda a estructurar esa evaluación antes de comparar herramientas.

Cómo encaja SCP Studio

SCP Studio como software de aprovisionamiento conecta demanda, stock, producción, proveedores y restricciones para generar propuestas de compra, proyectar inventario, organizar calendarios, comparar escenarios y priorizar materiales críticos. El plan permanece integrado con el resto del Supply Chain Planning.

Su IA nativa permite adaptar pantallas, reglas y análisis mediante lenguaje natural, manteniendo la trazabilidad dentro del mismo entorno. Si quieres valorar cómo aplicarlo a tu proceso, puedes solicitar una demo y revisar datos, restricciones, responsabilidades y decisiones que debería cubrir la implantación.

Para qué utilizar un software de planificación de compras.

Recursos para mejorar la planificación de compras

Estos recursos están organizados según la tarea que ayudan a resolver. Pueden utilizarse de forma independiente o como paso previo para estructurar un proceso más completo.

Medir el servicio de los proveedores

La plantilla OTIF en Excel está pensada para equipos de compras, supply chain y operaciones que necesitan calcular entregas a tiempo y completas a partir de pedidos reales. Permite analizar proveedores y periodos, detectar retrasos recurrentes y observar tendencias antes de implantar un seguimiento automatizado.

Optimizar el tamaño del lote

La plantilla gratuita del Modelo EOQ calcula una referencia económica a partir de demanda, coste de pedido y coste de almacenamiento. También permite comparar el lote actual y estimar ahorro potencial. Debe utilizarse como punto de partida y complementarse con MOQ, capacidad, caducidad, descuentos y riesgo.

Preguntas frecuentes sobre planificación de compras

¿Es lo mismo planificación de compras que aprovisionamiento?

No exactamente. La planificación de compras calcula y prioriza necesidades futuras y propone cantidades, fechas y proveedores. El aprovisionamiento incluye además la ejecución y el seguimiento necesarios para que el material esté disponible. En muchas empresas ambos términos se solapan, pero distinguir decisión y ejecución mejora la trazabilidad.

¿Qué diferencia hay entre compras y Procurement Planning?

Compras abarca estrategia, selección, negociación, contratos y relación con proveedores. Procurement Planning es el proceso analítico que transforma demanda, inventario y producción en un plan de suministro viable. Utiliza las condiciones negociadas por Compras y devuelve información sobre volumen, cumplimiento, coste y riesgo.

¿Cómo se calculan las necesidades de compra?

Se parte de necesidades brutas procedentes de demanda, pedidos o producción. Después se descuentan stock utilizable, recepciones y pedidos abiertos, se añade la protección requerida y se aplican lead times, MOQ, múltiplos, capacidad, calendarios y otras restricciones. El resultado se convierte en propuestas de compra fechadas.

¿Con qué frecuencia debe actualizarse el plan de compras?

Depende del lead time, la volatilidad y la capacidad de reaccionar. Muchas empresas combinan un ciclo táctico mensual con revisiones semanales o diarias de excepciones. Actualizar más no aporta valor si los datos no cambian, las órdenes ya son firmes o el equipo no puede ejecutar decisiones diferentes.

¿Cuál es la diferencia entre EOQ y MOQ?

EOQ es una cantidad calculada para equilibrar costes de pedido e inventario bajo determinados supuestos. MOQ es la cantidad mínima que el proveedor acepta suministrar. Si el MOQ es mayor que el EOQ, la empresa debe medir el inventario adicional y valorar negociación, consolidación o una fuente alternativa.

¿Qué relación tiene el ROP con el stock de seguridad?

El punto de reorden suele incluir la demanda esperada durante el lead time y el stock de seguridad. El primero cubre el consumo previsto hasta la recepción; el segundo protege frente a variabilidad de demanda o plazo. Ambos deben actualizarse cuando cambian los parámetros o el nivel de servicio.

¿Cómo se elige y asigna un proveedor?

Primero se seleccionan y homologan fuentes según capacidad técnica, calidad, condiciones y riesgo. Después se asigna volumen entre las opciones aptas considerando coste total, capacidad, lead time, OTIF, criticidad y estrategia. La asignación debe poder compararse mediante escenarios y conservar la regla utilizada.

¿Qué KPI mide el rendimiento de un proveedor?

OTIF es central porque mide si las entregas llegan a tiempo y completas, pero no basta por sí solo. Debe combinarse con estabilidad del lead time, calidad, coste total, incidencias y riesgo. El conjunto se adapta a la criticidad y activa decisiones sobre volumen, buffer o condiciones.

¿Cómo se gestionan los riesgos de proveedor?

Se identifican dependencia, criticidad, probabilidad e impacto; después se segmentan materiales y proveedores y se definen respuestas. Estas pueden incluir dual sourcing, homologación de alternativas, buffers, sustituciones, compromisos de capacidad, contratos, seguimiento de señales y planes de recuperación con responsables y plazos.

¿Puede la IA automatizar la planificación de compras?

Puede automatizar integración, cálculo, validación de reglas, generación de propuestas, escenarios, alertas y análisis de proveedores. No debería aprobar por sí sola decisiones materiales sin objetivos, límites y supervisión. El planificador sigue siendo responsable de validar datos, interpretar compromisos y coordinar la ejecución.

¿Cuándo dejan de ser suficientes Excel o el ERP?

Cuando el volumen, las jerarquías y las restricciones dificultan mantener una versión coherente; los escenarios tardan demasiado; no hay trazabilidad; o demanda, inventario, producción, finanzas y proveedores trabajan desconectados. El ERP sigue siendo esencial para ejecutar, pero puede necesitar una capa especializada de planificación.

Conceptos relacionados con la planificación de compras

Estos conceptos ayudan a interpretar y ampliar los elementos principales del proceso:

Necesidad bruta y necesidad neta: la necesidad bruta expresa el requerimiento antes de considerar disponibilidades; la neta descuenta stock y recepciones y añade la protección aplicable.

Solicitud y orden de compra: la solicitud propone o autoriza una necesidad; la orden formaliza el compromiso con el proveedor. Su definición exacta depende del flujo de aprobación.

MRP: sistema que descompone necesidades productivas mediante BOM, inventario y MPS para determinar materiales y fechas.

Lead time: tiempo entre el inicio de una decisión de suministro y la disponibilidad efectiva del material.

MOQ: cantidad mínima aceptada por el proveedor o definida por una condición operativa.

EOQ: referencia de lote que equilibra coste de pedido y coste de posesión bajo determinados supuestos.

Punto de reorden (ROP): nivel o señal que activa una reposición para cubrir el consumo durante el lead time y la protección necesaria.

Stock de seguridad: inventario destinado a proteger el servicio frente a incertidumbre de demanda o suministro.

OTIF: porcentaje de entregas realizadas a tiempo y en la cantidad comprometida.

Matriz de Kraljic: segmentación de compras según impacto económico y riesgo de suministro.

Scorecard de proveedores: cuadro que reúne KPIs, tendencia, riesgo y criticidad para activar decisiones de compra.

Dual sourcing: estrategia que utiliza dos fuentes de suministro para equilibrar escala, competencia y resiliencia.

Capacidad de proveedor: volumen que una fuente puede comprometer en un periodo bajo condiciones definidas.

Coste total de aprovisionamiento: suma de precio y consecuencias de pedido, transporte, inventario, calidad, urgencias y riesgo.

Calendario de compras: reglas de días, frecuencias y ventanas que determinan cuándo pueden emitirse y recibirse órdenes.

Gestión por excepciones: método que concentra la revisión en desviaciones con impacto y causa identificable.

Reaprovisionamiento dinámico de stock: actualización de propuestas según la evolución de demanda, stock, recepciones y parámetros.Cross-docking: flujo logístico en el que la mercancía pasa de recepción a expedición con almacenamiento mínimo o inexistente.
